一、調試及測定項目: 1) 凈化空調機組的轉速、余壓、振動、噪聲、功率、送風量、新風量、回風量、排風量的調整與測定。 2) 凈化空調系統總送風量和新風量的調整與測定。 3) 潔凈室送風口風量的測定與調整。 4) 潔凈室正壓的測定與調整。 5) 高效送風口的檢漏與補漏。 6) 潔凈室噪聲的測定。 7) 潔凈室潔凈度的測定。 8) 潔凈室溫濕度的測定。 9)
潔凈室照度的測定。
二、 要求
1)、 熟悉空調系統相關技術文件、圖紙,室內、外空氣計算參數,風量冷熱負荷、溫濕度控制精度要求等,了解送(回)風系統—供冷、供熱系統,自動調節系統的全過程。
調試人員會(huì )同設計、施工和建設單位深入現場,查清空調系統安裝質量不合格的地方,查清施工與設計不符的地方,記錄在缺陷明細表中,限期修改完。
2)、備好調試所需的儀器、儀表和必要的工具和有關記錄事宜;消除《缺陷明細表》中的各種毛病。 3)、對通風空調系統進行運轉前的檢查。包括:
1.核對通風機、電動機的型號、規格應與設計相符
2.檢查緊固部位是否牢固,減振底座應調平,皮帶輪或聯軸器應調正。軸承處的潤滑油應足夠,而且潤滑油的種類和數量應符合設備技術文件的要求; 3.電氣部位應有防護、保護安全措施。 三、調試使用的主要儀器 1) 球風速儀 2) 風量罩 3) 壓力表
4)
塵埃粒子計數器
5) 精密聲級計 6) 電流計 7) 光電測速儀 8) 溫度計 9) 超聲波測距儀 10) 接觸式測振儀 11) 照度計 12) 數字溫度計 四、調整與測試依據 1) 潔凈室施工及驗收規范JGJ71-90
2) 通風與空調工程質量檢驗評定標準GBJ304-88 3) 通風與空調工程施工及驗收規范GB50243-2002 4) 組合式空調機組GBJ14294-93
5)
采暖與衛生工程施工及驗收規范GBJ242-82
五、測試方案
目的:滿足凈化要求,達到空調運行正常,電氣系統供電良好,自動控制準確可靠。 方法:通風空調系統的風量測定與調整(1)、按實繪制系統單線透視圖,標識風管尺寸,測點位置。風口位置,同時標明設計風量、風速,截面積及風口外框面積。
(2)、開風機之前,將風道和風口本身的調節閥門放在全開位置
(3)、開啟風機進行風量測定與調整,先初測總風量是否滿足設計風量要求,做到心中有數,有利于下步調試工作。
(4)、系統風量測定與調整,干管和支管的風量可用畢托管、微壓計進行測試。對送(回)風系統的調整采用 “基準風口調整法”,從系統的**不利環路開始,逐步調向通風機。
(5)、風量測試可用熱電風速儀,用定點法測出平均風速,計量出風量,測量次數不少于3-5次。 (6)、系統風量調整平衡后,應達到:風口風量、新風量、排風量、回風量的實測值與設計風量的允許值之差不大于10%;新風量與回風量之和應近似等于總風量或各送風量之和;總的送風量應略大于回風量加排風量之和。
(7)、空調水系統充水:系統單機試運轉后空調水泵打開,系統補水管閥門打開,系統灌水,打開排氣閥直**排凈管道內空氣,查看空調供回水壓力、溫度并記錄。系統調試完畢后,將過濾器拆下清洗后再裝上。 調試內容: 1.
過濾器檢漏:
對于安裝于送、排風末端的高效過濾器,應用掃描法進行過濾器安裝邊框和全斷面檢漏
檢漏時將采樣口放在距離被檢過濾器表面2~3cm處,以5~20mm/s的速度移動,對被檢過濾器整個斷面、封頭膠和安裝框架處進行掃描。 2.
房間各送風口送風量檢測、房間總送風量、系統總送風量及房間換氣次數的換算:
用風量測試儀對每個送風口進行送風量調整、檢測,再把每間室內所有送風口的送風量相加,得出每間的房間送風量,再把每間房間的風量相加,得出系統總送風量。
把每間房間的送風量除以該房間的體積,得出該房間的換氣次數。
經檢測,各送風口送風量、房間總風量、系統總送風量及房間換氣次數均需達到設計要求。 3.
靜壓差的檢測
靜壓差測量應該在整個聯系在一起的潔凈室系統全部開啟并且運行穩定后進行測量,測量順序應該從設計**高壓力房間開始,依次向低壓房間進行測量,從潔凈級別上說,應該從****別潔凈室開始逐步向低級別進行測量。
考慮到不同級別潔凈室之間壓差實際上較小,微壓差計的精度有較高要求。不低于2.0Pa。 4.
室內潔凈度的檢測:

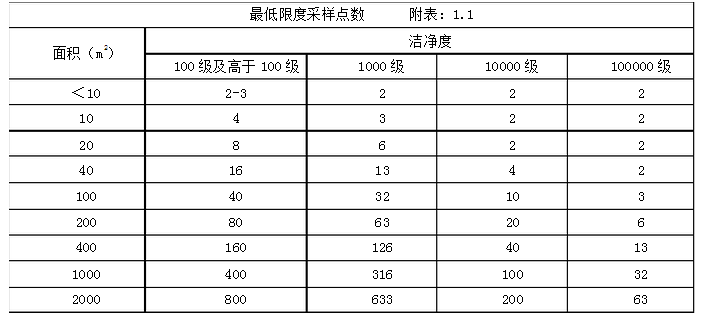

測定潔凈度的**低限度采樣點數按附表1.1的規定確定。每點采樣次數不少于3次,各點采樣次數可以不同。
5.
室內浮游菌和沉降菌的檢測:
室內浮游菌測點和潔凈度測點可相同;采樣必須按所用儀器說明書說明的步驟進行,特別要注意檢測之前對儀器消毒滅菌。

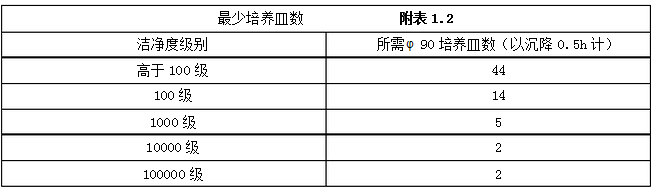

沉降菌測定時,培養皿應布置在有代表性的地點和氣流擾動極小的地點,培養皿數可與按附表1.1確定的采樣點數相同,但培養皿**少數量應滿足附表1.2的規定。 #p#分頁標題#e#
6.
室內空氣溫度和相對濕度的檢測:
室內空氣溫度和相對濕度測定之前,凈化空調系統應已連續運行**少24h。對有恒溫要求的場所,根據對溫度和相對濕度波動范圍的要求,測定宜連續進行8~48h,每次制定間隔不大于30min。 根據溫度和相對濕度波動范圍,應選擇相應的具有足夠精度的儀表進行測定。 室內測點一般布置在以下各處: (1)送、回風口處;
(2)恒溫工作區內具有代表性的地點(如沿著工藝設備周?chē)贾没虻染嚯x布置); (3)室中心(沒有恒溫要求的系統,溫、濕度只測此一點); (4)敏感元件處。 7.
室內噪聲的檢測:
測噪聲儀器為帶倍頻程分析儀的聲級計。一般只測A聲級的數值,必要時測倍頻程聲壓級。 測點位置:宜按附圖的5點設置,面積在15m2以下的房間,可用房間中心1點;測點高度距地面1.1m。
8.
照度的檢測:
室內照度必須在室溫已趨穩定、光源光輸出趨于穩定后進行。 潔凈室照度只測定除特殊局部照明之外的一般照明。
測點平面離地面0.8m,按1~2m間距布置,測點距離墻面1m。 9.
綜合調試
(1)

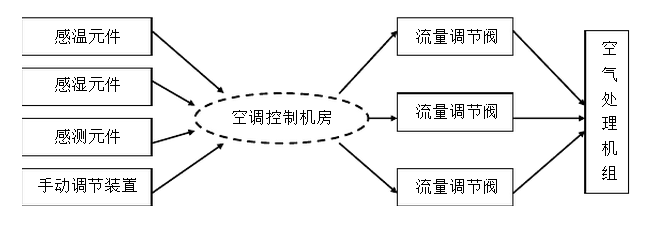

調試流程圖
(2) 為達到空調系統設計要求,在各部分安裝調試結束后需進行系統總調試:
根據所需要的溫度、濕度、風量等要求,設定臨界值。
將測量傳感元件放入指定位置,當達到設定的值時自動啟動相應的調節元件,來達到所需要的溫度、濕度及新鮮空氣,當滿足要求時又自動切斷,以節省能源。
自動調節系統各環節的運行調整,應使空氣系統的露點、二次加熱和室溫得個控制點保持所規定的空氣參數,符合設計精度要求。
空調系統綜合效果測定是各分項調試完成后,測定系統聯動運行的綜合指標是否滿足設計與實際要求,如果達不到規定要求時,在測定中做進一步調整。
經多次調整整定數值,達到空氣自動調節要求時,調試目的也就達到了。 10、調試報告
(1).調試結束后應立即整理數據,數據計算應準確可靠,一般情況下**少一人計算,一人校對。 (2).對原始測定資料進行分析,對有問題的還可進行調整,并反復多次。
(3).如對調整以后的工況感到理想和滿意,可**后進行一次全面測定作為新工況狀態下的參數。 (4).全面完成調整及測定后,各小組寫出調試報告,調試報告應包括以下內容: ①調試目的。
②調試日期及具體步驟。 ③原始測定數據及數據分析。 ④調整方式及經過。 ⑤調整結果。 ⑥存在的問題等。
(5).在各組完成的調試報告的基礎上,由總負責人完成整個項目的調試報告,并存檔備案。
